第17回森林整備(2009年12月19日)

作業道50メートルを開設しました!

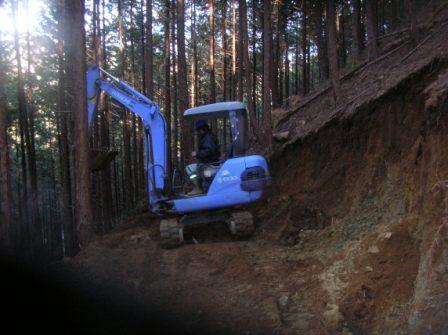

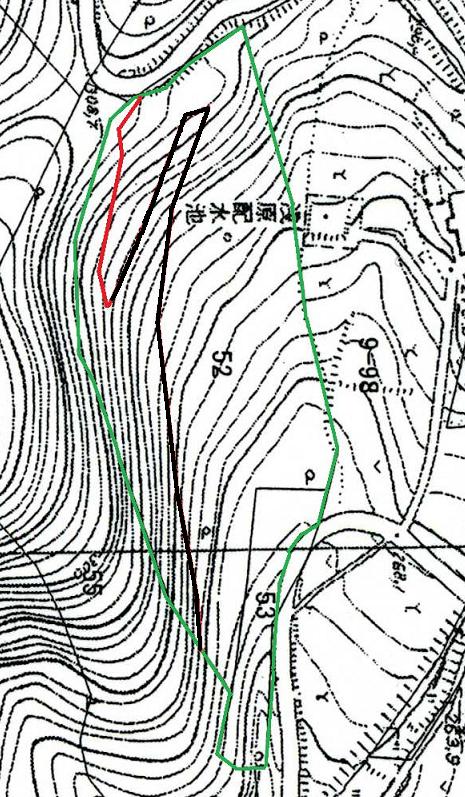

 12月19日(土)は、比較的天候には恵まれましたが寒気の中、桐生広域森林組合の提橋さんの全面的な協力の下、作業道(仮称)浅原線の開設工事に着手し、約50mを開設しました。完成すれば総延長287m、幅員2.0m、平均勾配10%の作業道になります。林道脇を基点としてスタートした作業道工事は順調に進むかのように思えましたが、第一のヘアピンカーブ部分で幅員の確保が難しくなり、一転して難航することになりました。予想はしていたものの、現場はやってみないと分からないということを改めて感じることになりました。

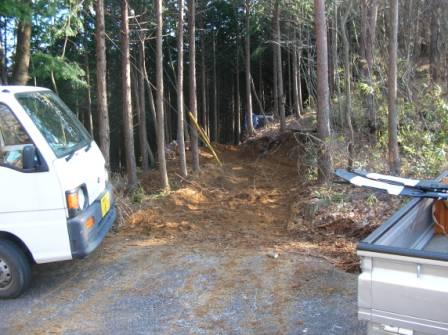

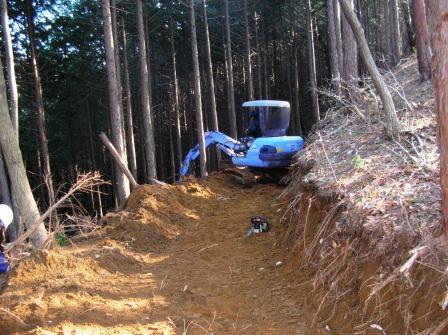

基点から約50mを開設しました。

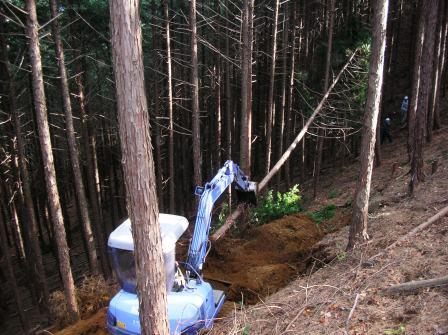

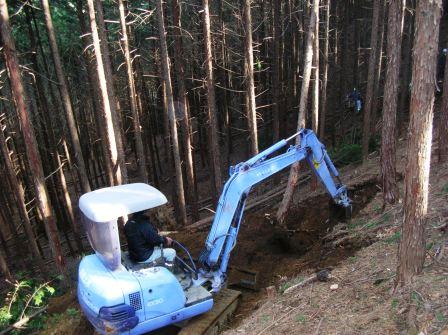

基点付近の状況 順調に進む開設工事

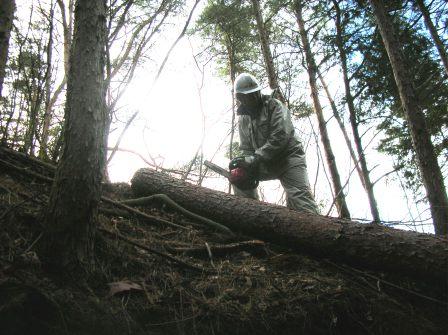

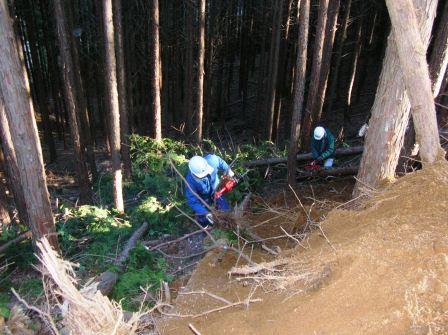

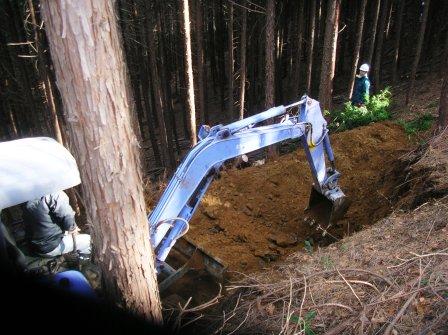

  枯れた松の伐採

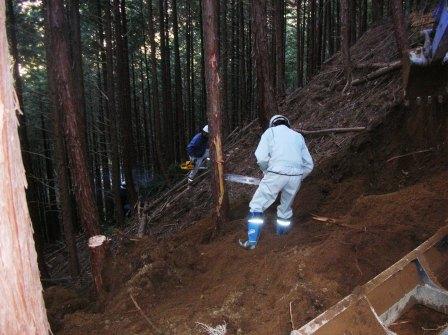

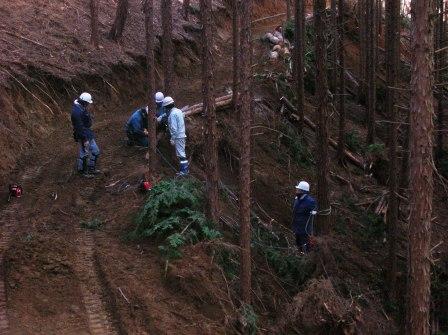

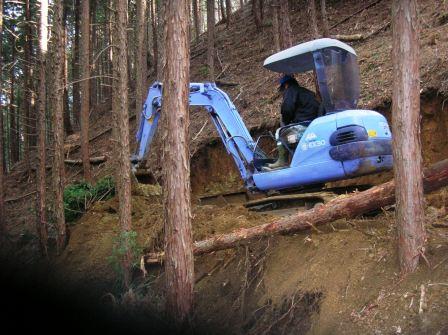

枯れた松の伐採 難航する第1のヘアピンカーブ

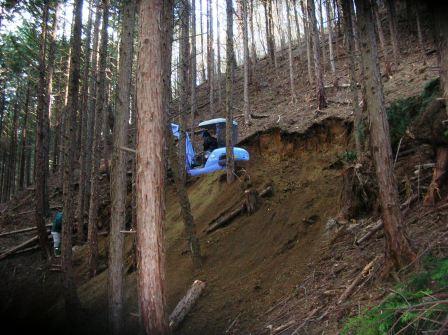

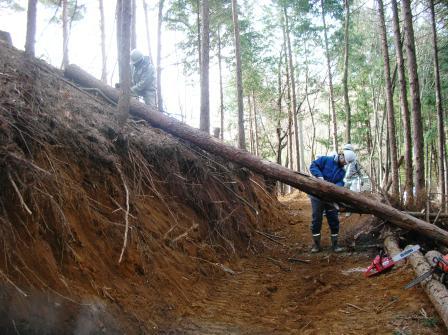

難航する第1のヘアピンカーブ 伐採した支障木を土留に幅員を確保します。
